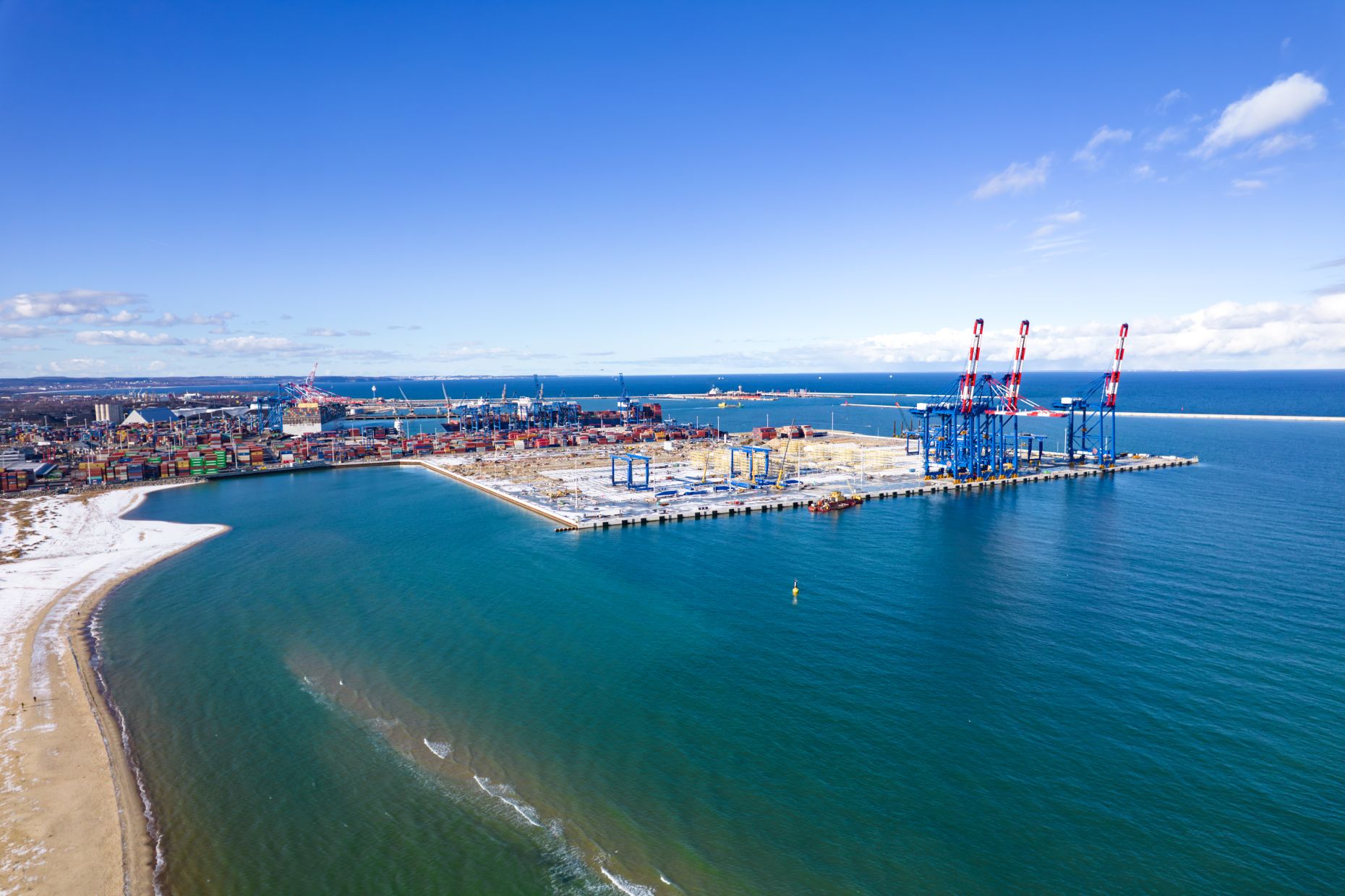

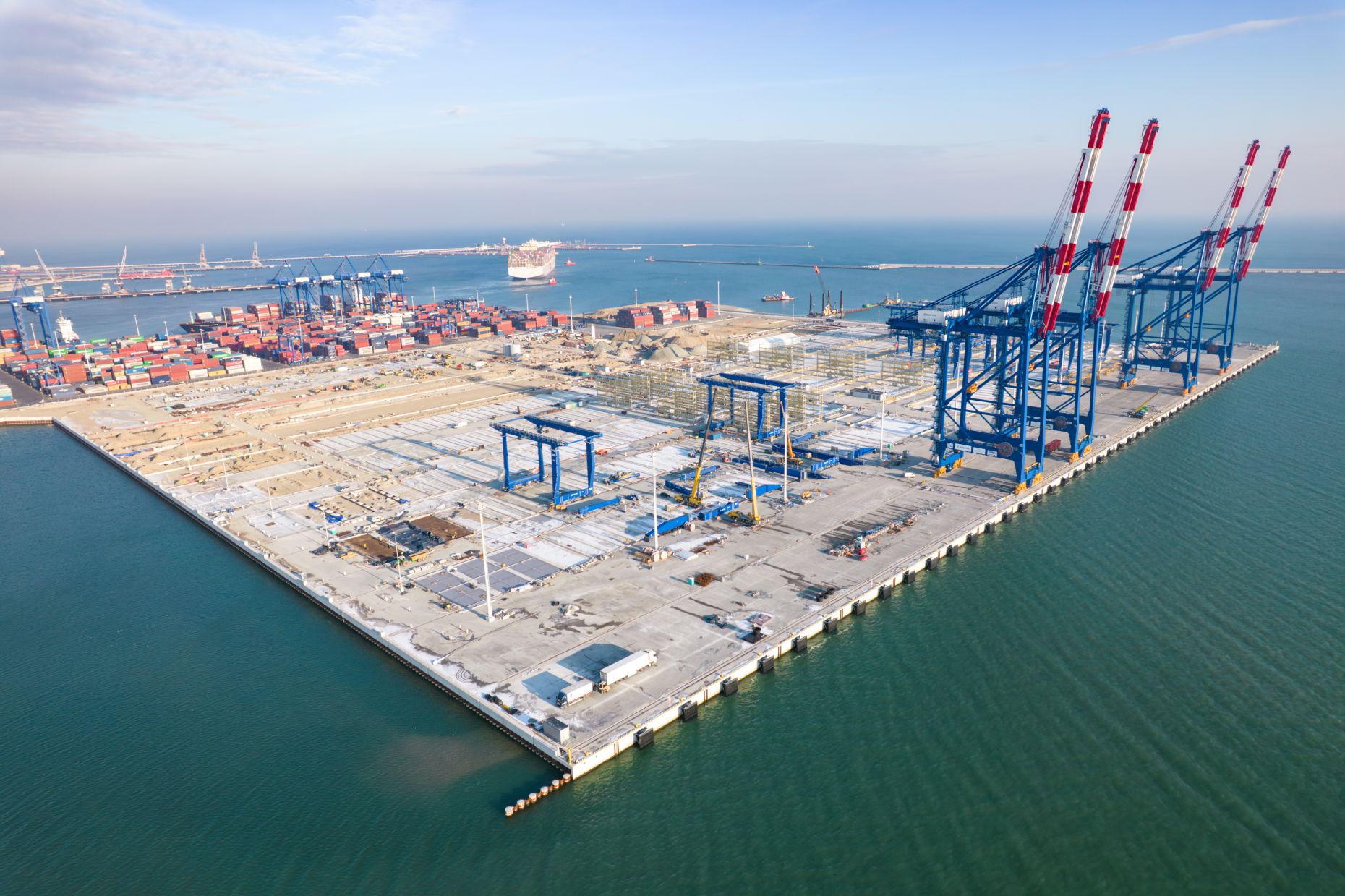

Status prac styczeń / luty 2025:
Zakończono instalację całego niezbędnego wyposażenia głównego nabrzeża, w tym ukończenie torów STS na całej długości nabrzeża. Zadanie to wymagało skoordynowania różnych elementów, aby zapewnić ich odpowiednie wyrównanie i bezpieczne zamocowanie w celu optymalnej funkcjonalności.
Zakończono instalację prawie wszystkich odbojnic i pachołków, wraz z dodatkowymi pracami polegającymi na ustawieniu sprzętu ratunkowego, świateł nawigacyjnych oraz elementów stalowego krawężnika. Dzięki temu obszar nabrzeża jest wyposażony w niezbędne elementy bezpieczeństwa i funkcjonalności zarówno dla statków, jak i pieszych.
Budowa belek CRMG postępuje, a prace są kontynuowane w kilku wyznaczonych strefach ukończenia sekcji. Wymaga to precyzyjnych prac w wielu strefach, aby zapewnić prawidłowe i efektywne umiejscowienie belek.
Prace związane z budową fundamentów pod kontenery i pomostów stalowych, które umożliwią dostęp do kontenerów chłodniczych koncentrują się na zapewnieniu stabilności, równości i zdolności fundamentów do podtrzymywania struktur niezbędnych do obsługi kontenerów i chłodzenia.
Wykonawca poczynił znaczne postępy w instalacji systemu torów, kontynuując ich ustawianie, spawanie, wiercenie niezbędnych otworów, instalowanie chemicznych kotew w celu zamocowania systemów montażu torów oraz wykonywanie gruntowania, aby ustabilizować system i zapewnić mocne osadzenie torów do celów operacyjnych.
Zakończono rozbiórkę falochronu T1 na całej jej długości. Projekt ten obejmował demontaż istniejącej struktury, zapewniając jej bezpieczne i efektywne usunięcie, aby zrobić miejsce na nową inwestycje.
Wszystkie prace budowlane dla Budynku 1, Budynku 2, Budynku 3, zbiorników przeciwpożarowych oraz budynków Y3 i Y4 zostały zakończone. To oznacza pomyślną finalizację wielu kluczowych struktur i systemów, zapewniając, że obiekty są w pełni funkcjonalne i gotowe do użytku.
